泰玛尼电站为独立发电厂(Independent Power Pro-ducer,IPP),总装机450MW,采用联合循环技术,主机由西门子提供。项目于 2021年第三季度开工建设, COD时间预计为2023年底。
泰玛尼电站位于莫桑比克伊尼杨巴内省维兰库卢什市,距海岸约20km,距首都马普托约734km。为连通莫桑比克中部与南部电网并方便该电站产生的电力上网,莫桑比克政府在世界银行、非洲开发银行、伊斯兰银行等金融机构的资助下启动了长563km的400kV输电线路建设。该线路的起点为维兰库卢什变电站,距泰玛尼电站约25km。
项目融资安排
一、项目公司及股东背景
泰玛尼电站项目公司为Central Termica de Temane,S.A.(以下简称“CTT”)。2014年5月,泰玛尼电站由莫桑比克国家电力公司(以下简称“EDM”)和南非Sasol New Energy Holdings(Pty)Ltd(以下简称“Sasol”)发起,EDM和Sasol分别在项目公司中持股51%和49%。为使项目更具可行性,2017年12月,EDM通过竞标程序引入Temane Energy Consortium(Pty)Ltd.(以下简称“TEC”)为该项目的投资人。TEC为英资背景的Globeleq Africa Holdings limited(以下简称“Globeleq”)和EleQtra Limited(以下简称“EleQtra”)组成的联营体,双方在联营体中的股比分别为80%和20%。股权变更后,各家股东的股比约为EDM20%、Sasol15%和TEC65%。

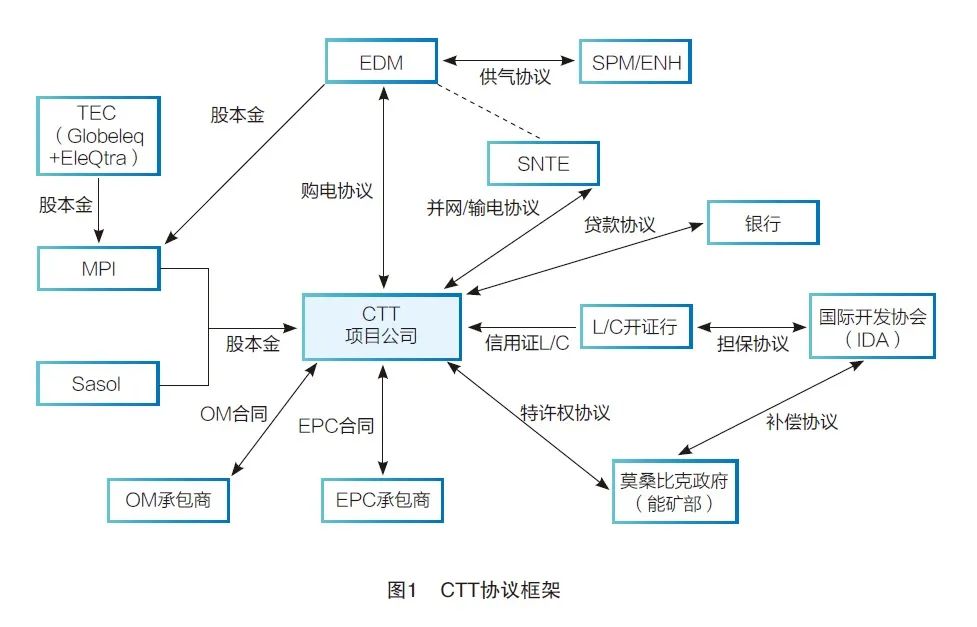

EDM和TEC于2018年6月完成了联合开发协议的签署,并通过签署股东协议成立了Mozambique Power Invest,S.A.(以下简称“MPI”)来共同持有EDM和TEC在项目中的股权,牵头CTT的所有开发工作。2019年4月,MPI与Sasol完成股东协议的修订。 二、融资安排

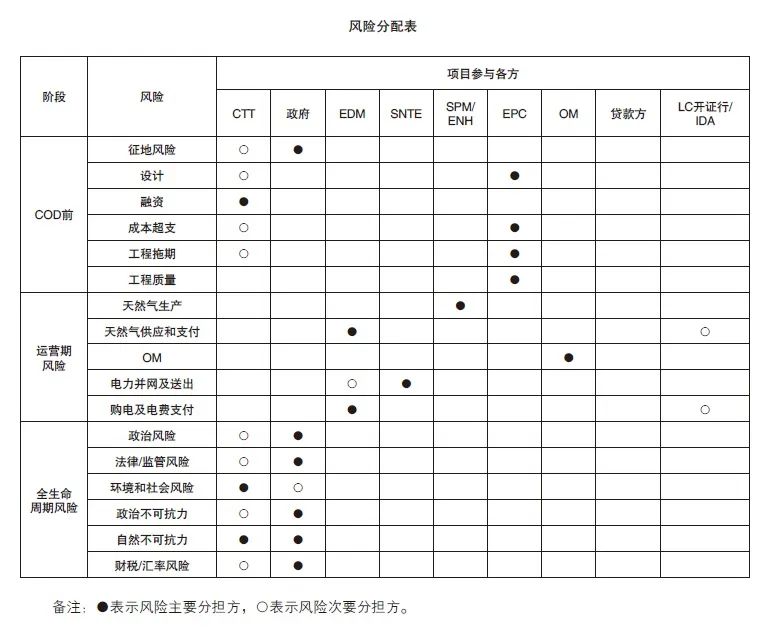

泰玛尼电站是以项目融资开发的IPP项目,总投资约7.5亿美元,股本金2.25亿美元(30%)由股东按比例出资,债务融资5.25亿美元(70%)通过长期商业贷款融资。项目于2020年12月实现融资关闭,资金来源主要为美国国际开发金融公司、欧佩克国际发展基金和世界银行等国际金融机构。
